La Dirección General de Transición Energética y Economía Circular de la Comunidad de Madrid ha emitido el Informe de Impacto Ambiental favorable al proyecto de la nueva subestación transformadora Fuente Hito (66/20 kV) y su línea eléctrica asociada, que conectará con la infraestructura existente Tres Cantos–Venteros–El Águila. La resolución, firmada por la Consejería de Medio Ambiente, Agricultura e Interior, concluye que la actuación no tendrá efectos ambientales significativos, siempre que se cumplan las medidas preventivas y correctoras establecidas.

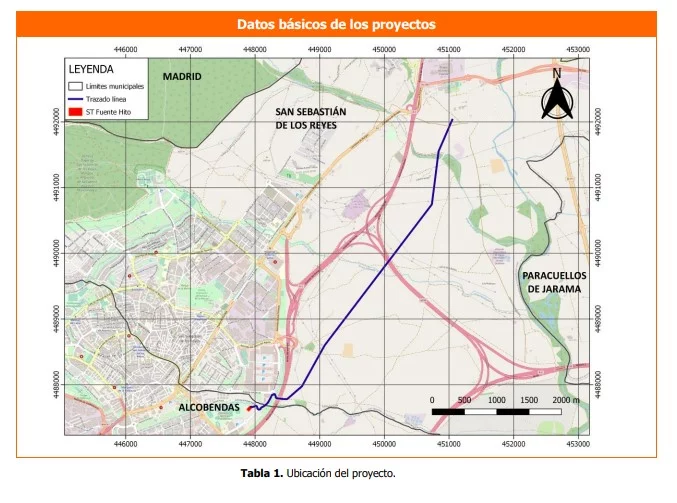

El proyecto, promovido por i-DE Redes Eléctricas Inteligentes S.A.U., del grupo Iberdrola, contempla la construcción de una subestación de reparto de energía eléctrica en el sector El Juncal (Alcobendas), y una línea de doble circuito a 66 kV que recorrerá casi seis kilómetros entre los municipios de Alcobendas y San Sebastián de los Reyes. De ellos, 5.050 metros serán aéreos y 770 subterráneos, en una traza que combina zonas agrícolas y áreas urbanas.

UBICACIÓN ESTRATÉGICA Y FINALIDAD DEL PROYECTO
La subestación se emplazará en una parcela urbana cercana al Polideportivo Municipal José Caballero, junto a la autovía A-1 y próxima a un parque de bomberos. Según el documento ambiental, la instalación tiene como objetivo reforzar la red eléctrica de alta tensión (66 kV) y optimizar la operación de la red de media tensión (20 kV). Esto permitirá mejorar la capacidad de suministro y facilitar el intercambio de carga entre las subestaciones de Arroyo de la Vega, Alcobendas y Fuencarral, garantizando un servicio más estable en la zona norte del área metropolitana.
El estudio analizó tres alternativas de trazado para la línea eléctrica. La elegida, la Alternativa 1, es la de menor longitud y menor impacto ambiental. Discurre principalmente sobre terrenos agrícolas de secano, evita zonas de alta sensibilidad ecológica y minimiza los cruces con vías pecuarias. Además, es la que mantiene mayor distancia respecto a la Zona Especial de Conservación (ZEC) “Cuencas de los Ríos Jarama y Henares”, situada a más de 500 metros.
El informe al que ha tenido acceso LaMoraleja.com subraya que el proyecto no afecta a espacios naturales protegidos, ni a terrenos incluidos en la Red Natura 2000. El punto más cercano es el Parque Regional de la Cuenca Alta del Manzanares, a unos 300 metros, sin que se produzca interferencia directa. Durante su recorrido, la línea cruzará los arroyos de Viñuelas, Quiñones y la Vega, pero las obras se realizarán bajo estrictas medidas de control hidrológico. En estos tramos, se exigirá autorización de la Confederación Hidrográfica del Tajo para garantizar la protección del dominio público hidráulico.
Un proyecto seguro y con vocación de eficiencia energética
No obstante, la maquinaria empleada deberá cumplir con la normativa vigente en materia de ruido y vibraciones (Real Decreto 1367/2007), y se instalarán bancadas antivibratorias en los transformadores para minimizar molestias. En cuanto al manejo de aceites dieléctricos, solo se generarán residuos en caso de fugas o sustitución de transformadores, disponiendo de cubetas de contención y sistemas de retención para evitar cualquier vertido.
La fase de obras, según el plan presentado, tendrá una duración aproximada de 17 meses. Durante este tiempo, se priorizará la instalación de campamentos de obra en zonas de bajo valor ambiental y se restaurará el terreno tras la finalización de los trabajos. El proyecto forma parte del plan de modernización y digitalización de redes eléctricas impulsado por Iberdrola Distribución en la Comunidad de Madrid, que busca mejorar la fiabilidad del suministro y favorecer la transición energética en zonas de alta demanda.
